“这次抢修用了4个月时间,终于顺利完成DN2400原水管道抢修任务,太不容易了”。在平岗-广昌咸期应急供水工程一期管道爆管抢修工作圆满完成后,负责抢修的工作人员如释重负地说。

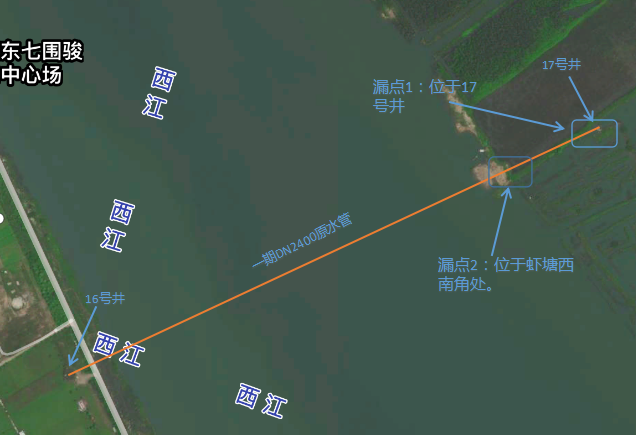

原来,位于珠海大桥北侧的过江段江心洲位置长约2.2km的供水管道出现两处漏水。该管道于2006年12月建成通水,其中平岗-广昌供水管道全长21公里,管径2.4米,输水规模100万吨/天,解决了十多年前珠澳两地喝“咸水”的问题。随着使用年限不断增长,该管道近期出现了漏水现象,为保障咸期供水安全,需尽快开展抢修。

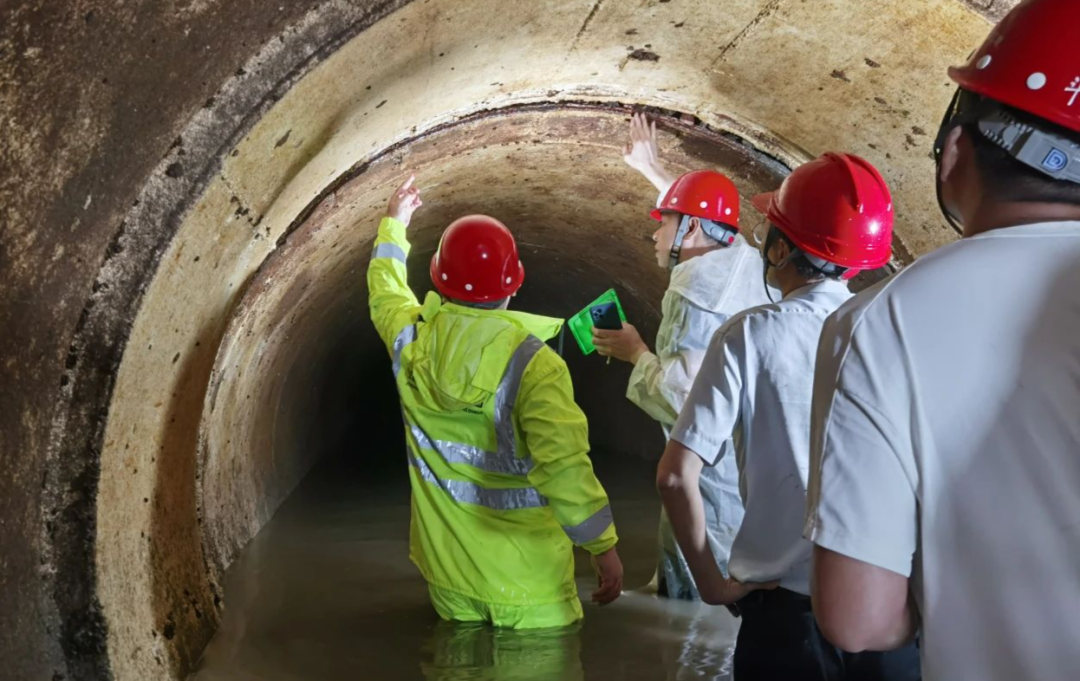

接到抢修任务后,珠海水控集团下属机械工程公司立即组织人员前往勘查两处漏点,并意识到本次抢修存在许多难点:
1漏点位于江心洲,管道埋深约地下18米,缺乏类似抢修经验,确保抢修人员安全成为重要课题。2管道对珠澳两地供水至关重要,因此需要对整条过江管道进行全面排查,加固处理薄弱部位,以减少未来抢修频率,但这也增加了抢修工作量。3抢修必须在9月“咸期”到来之前完成,且抢修期间可能会受到高温、暴雨、台风等恶劣天气的影响,使工期更加紧迫。
5月22日

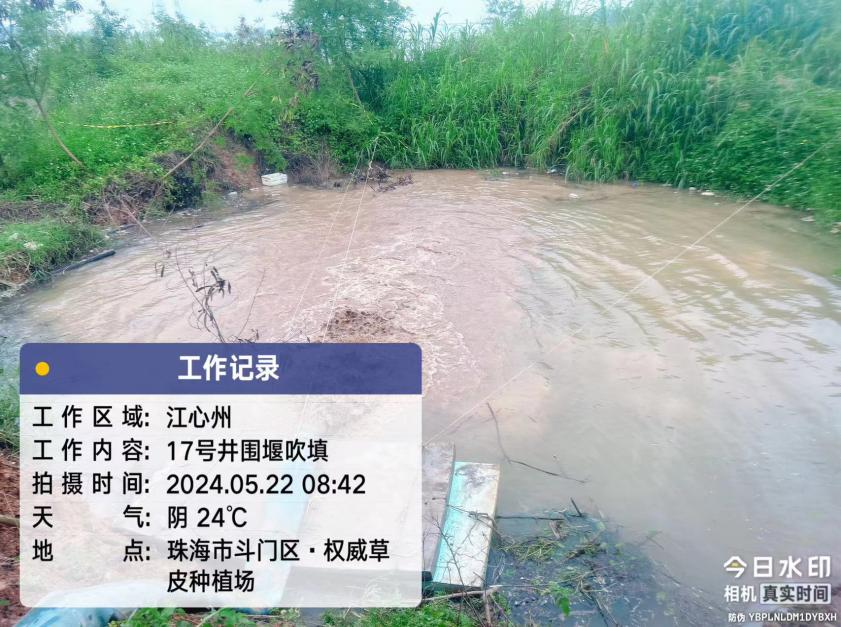

牛皮砂吹填止水工作完成(围堰牛皮沙吹填施工)
随着外部止水工作的完成,解决了阀门关不严的问题。最终,在6月4日完成了管道抽水工作,为抢修人员安全进入管道创造了条件。至此,抢修工作取得了重大进展。
更换阀门·蛙人堵漏

(管道中继间加固)

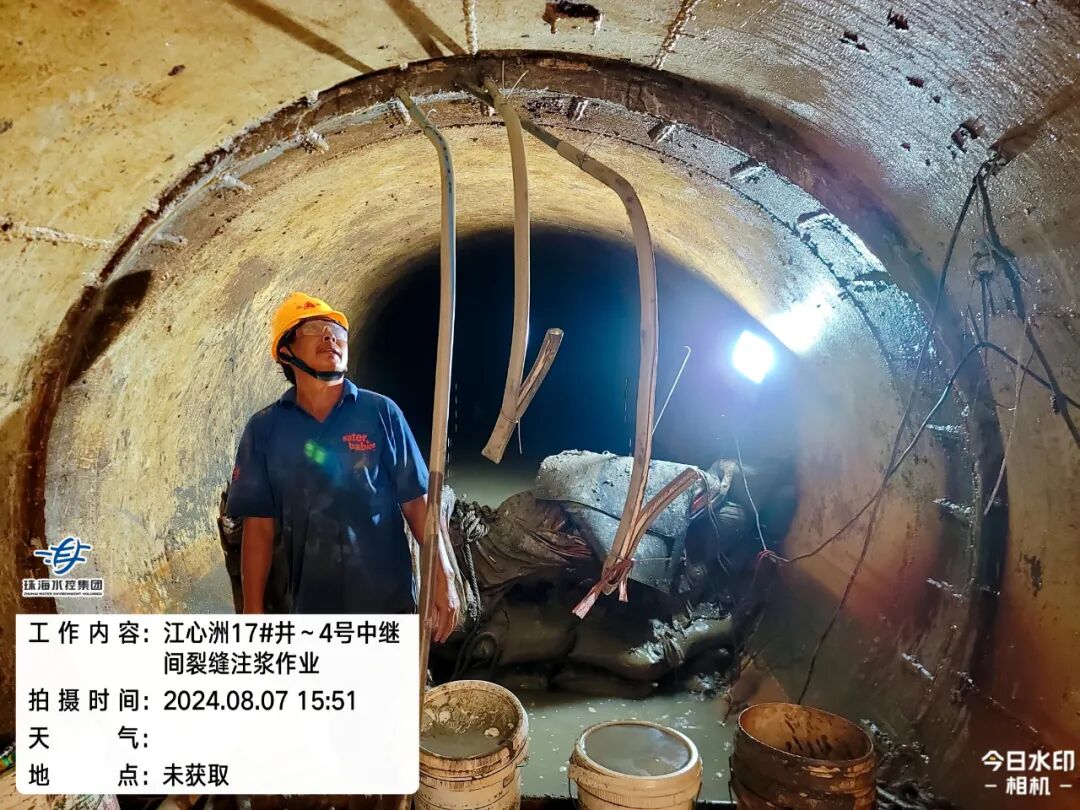

经检测,焊缝内甲烷含量超标,因此直接进行焊接修复存在安全风险。最终,经多次专题讨论和专家研判,确定采用注浆加固方式填充漏点后背,阻断可燃气体进入管道内,确保焊接修复的安全进行。
随着验收通过,标志着这项史无前例的复杂而艰巨的爆管抢修任务圆满完成。
