桐乡市水务集团【项目快报】八月水务项目进展情况

字体: 放大字体  缩小字体 发布日期:2024-09-04  来源:桐乡市水务集团  浏览次数:42

2024年水务集团共实施重大项目8个,总投资估算约41亿元,本年计划投资约15亿元。2024年截至8月底,各个项目的最新进展如下:

给水项目


桐乡市新运河水厂建设及配套项目

(桐乡市运河水厂迁建工程)

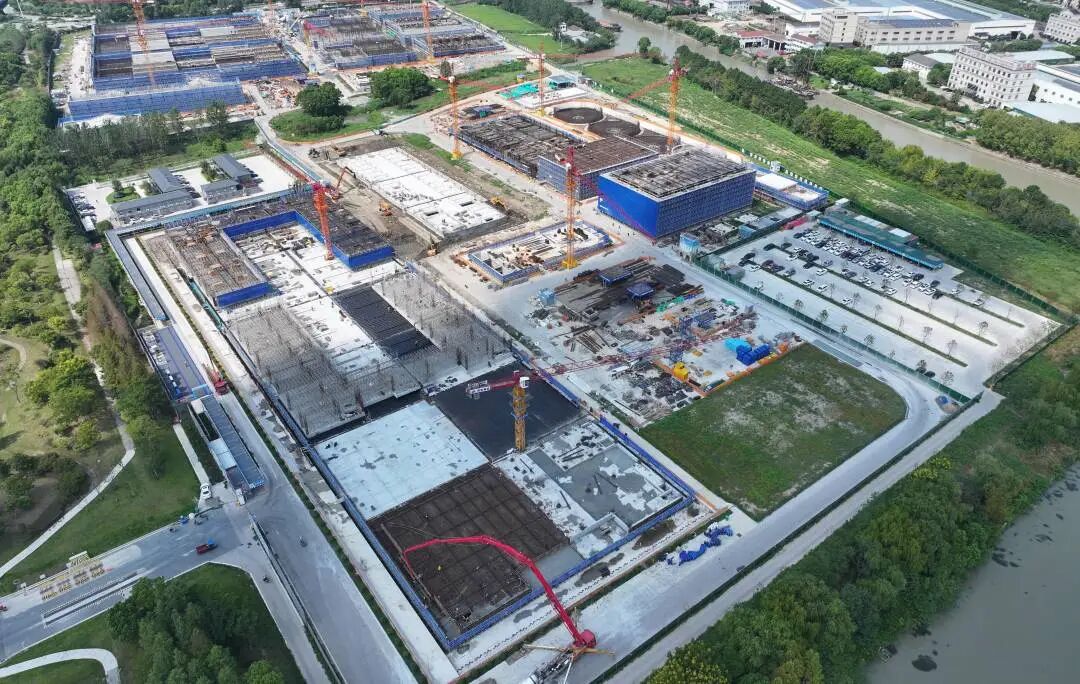

新建40万吨/日自来水厂一座(总建筑面积约8万平方米)及配套进出水管网约4.5公里,占地约254亩。计划本年度项目主体部分基本完工。截至8月底,完成桩基工程和基坑围护工程;土方工程和基础工程基本完工;主体工程累计完成58%




桐乡市新运河水厂建设及配套项目(桐乡市运河水厂迁建配套原水管线工程)





新建配套原水管线DN1400-DN1600约19.4公里。计划本年度新建原水管道约9公里。截至8月底,累计新建原水管道7.5公里




桐乡市新运河水厂建设及配套项目

(桐乡市智能水表更换项目)





      本工程拟将现有普通水表更换为智能水表约30万台,同时配套相关信息化设备。计划本年度安装智能水表约8万套。截至8月底,累计完成智能表更换50375套


桐乡市新运河水厂建设及配套项目

(桐乡市城乡供水一体化农村管网

改造工程(五期))






       拟对原桐乡市域内约30个行政村范围内,老旧供水管网设备设施进行改造,同时更换农村居民水表约1万7千余户,计划本年度基本完工。截至8月底,累计完成DN≥100管道改造82.6公里

排水项目


桐乡市污水收集管网连通工程(濮院规划2-3#泵站至振东泵站污水管道工程)






      新建污水总管,自濮院2-3#泵站至振东泵站,总长度约7.6公里,设计管径DN1200。同时,新建5万吨/日污水提升泵站1座(2-3泵站),计划年底完工。截至8月底,累计完成管道安装6.5公里(其中2024年2.9公里);泵房部分完成除臭设备安装,完成水泵、除臭设备调试。




2023-2025年桐乡市农村

生活污水治理工程






         本工程计划改造农户约25580户,共计改造DN100-400污水管道约1693.7 公里。

本项目按年度分为3个子项实施,截至8月底,累计改造污水管网974.3公里(其中2024年改造455.3公里),具体如下:2023年度项目于5月完工,7月完成竣工验收(五方主体验收),累计改造污水管道704.3公里(其中2024年185.3公里);2024年度项目累计改造污水管道270公里,完成总工程量的39.8%;2025年度项目于7月完成EPC招标,完成与项目涉及的各镇(街道)对接,并召开第一次工地例会,发布检测项目招标公告。
